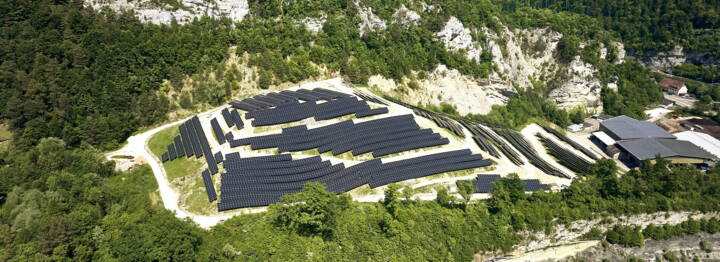

Solarstrom von der Deponie: 3,7 MW Photovoltaik auf vorbelastetem Boden

30.06.2026
Die Basler Energieversorgerin IWB produziert auf der ehemaligen Kehrichtdeponie der KELSAG seit Mai 2026 mit einer 3,7-MW-Photovoltaikanlage erneuerbaren Strom für rund 1000 Haushalte. Boess plante und leitete die elektrische Erschliessung – vom Mittelspannungsnetz bis zu den 27 Wechselrichtern auf dem Deponiekörper.
Vom Schlackenlager zur Solarfläche
Die Kehrichtbeseitigung Laufental-Schwarzbubenland AG KELSAG dachte bereits vor circa 10 Jahren über die künftige Nutzung des Areals nach – kurz nachdem die Einlagerung von Verbrennungsrückständen (Schlacke) abgeschlossen und die Überdeckung mit unverschmutztem Erdreich gestartet hatte. Gemeinsam mit der Energieversorgerin IWB entstand die Idee einer Photovoltaikanlage auf dem Deponiekörper. 2023 starteten die Planungsarbeiten. Boess übernahm die Planung, Ausschreibung und Fachbauleitung für die elektrische Erschliessung.
Die Anlage auf einen Blick
• 7608 Solarmodule auf 25'000 m²
• 3,7 MW installierte Leistung
• Stromversorgung für rund 1000 Haushalte
• Feuchtbiotope für Biodiversität – direkt auf dem Deponiekörper angelegt
Elektrische Erschliessung: vom Mittelspannungsnetz bis zum Wechselrichter
Die bestehende Transformatorenstation auf dem KELSAG-Areal reichte für die Einspeisung der produzierten Energie nicht aus. Deshalb erstellte das Projektteam eine neue Übergabestation in unmittelbarer Nähe und band sie in den Mittelspannungsring des Netzbetreibers Primeo ein. Ein 300 Meter langes Mittelspannungskabel verbindet nun die neue Übergabestation mit der Transformatorenstation, welche umgeben von Solarmodulen auf dem Deponiekörper steht.

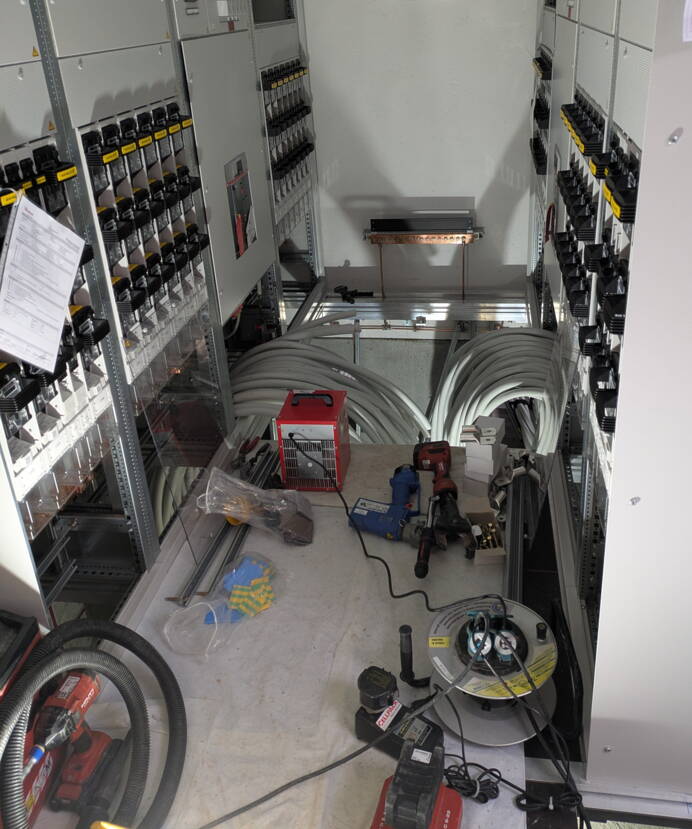

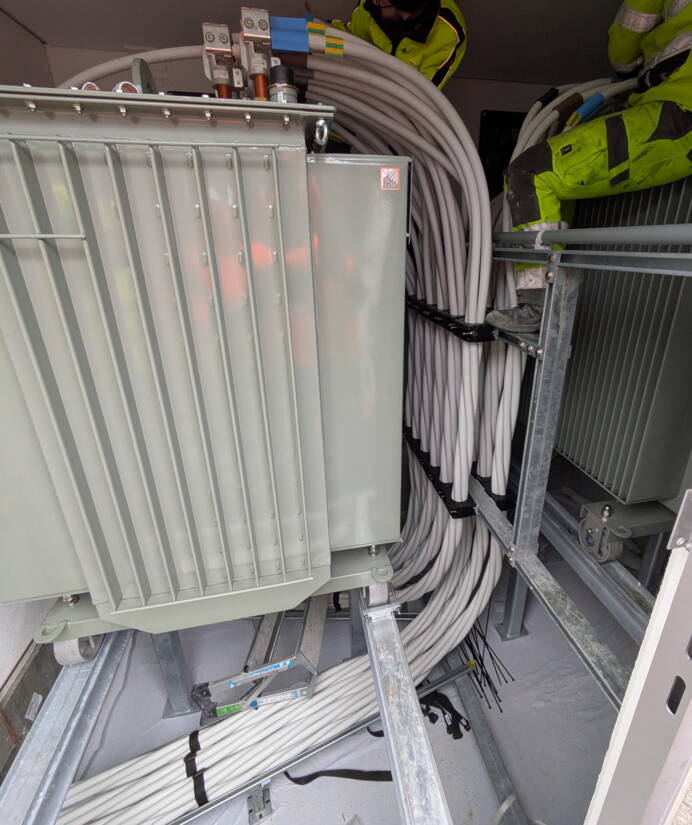

Die freistehende Transformatorenstation der Firma Cellpack Power Systems AG beinhaltet zwei Transformatoren mit je 2 Megawatt Leistung. Eine Zwangslüftung sichert die Kühlung auch an heissen Sommertagen.

Logistik unter Extrembedingungen
Transport und Installation stellten das Projektteam vor ungewöhnliche Aufgaben:

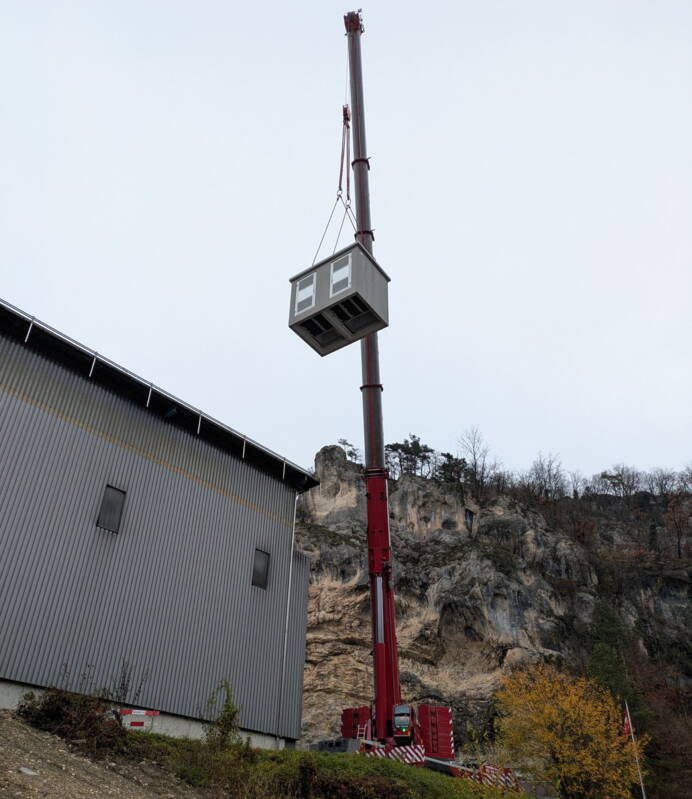

Übergabestation: Ein Spezialkran mit 40 m Ausladung hob das Gebäude über die Hallendächer der KELSAG.

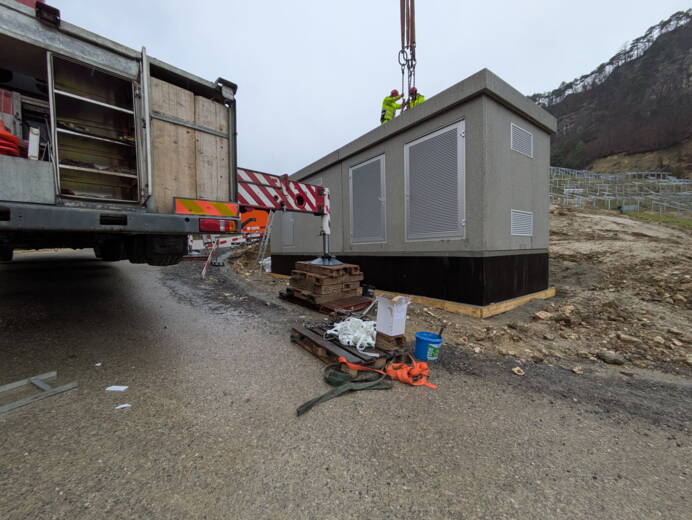

Transformatorenstation: Die enge, steile Zufahrt mit Spitzkehren erforderte präzise Planung und Fingerspitzengefühl bei der Fahrzeugführung.

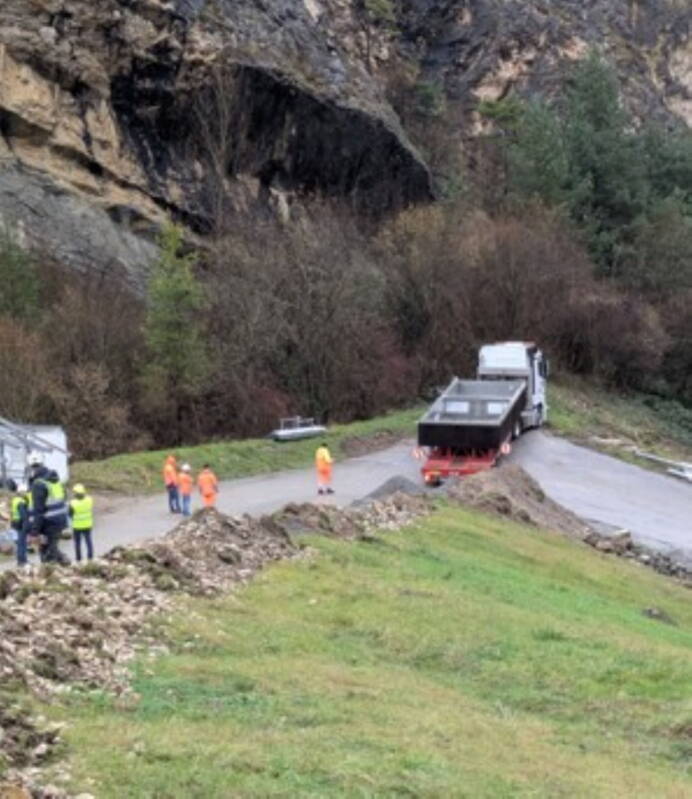

Kabelarbeiten in anspruchsvollem Gelände: Die Firma R. Hegi AG schloss die Arbeiten dank gründlicher Vorbereitung termingerecht ab.
Seit Anfang Mai produziert die Anlage nun erneuerbaren Strom. Wir bedanken uns bei allen Unternehmen für den Einsatz, die Termintreue und die qualitativ hochstehende Ausführung.
Insbesondere bedanken wir uns bei der Bauherrin IWB für das entgegengebrachte Vertrauen und freuen uns auf weitere spannende Projekte und eine angenehme erfolgreiche Zusammenarbeit.

Projektdaten:
• Planungsbeginn: Sommer 2023
• Baubeginn: Herbst 2025
• Bauende: Mai 2026
• SIA-Phasen: 21–53
• Bauherrin: Industrielle Werke Basel (IWB)
• Leistung Boess: Planung, Ausschreibung, Fachbauleitung elektrische Erschliessung
Autor: Simon Künzle Team- und Projektleiter, Boess Infra AG, Bereich Energie
